탄자니아 다르살렘 동남쪽 땅끝마을 키감보니 펨바음나지 지역의 커뮤니티를 위한 학교 건축 현장 보고 방식을 변경합니다. 그동안 현장 소식과 사건 사고 중심으로 전해드리던 방식을 개편하여, 앞으로는 매월 예산 집행 내역, 현재 작업 현황, 그리고 향후 예정 공정을 정리하여 공유합니다. 학교 건축에 후원금과 기도로 동참해 주시는 모든 후원자분들께 깊이 감사드립니다.

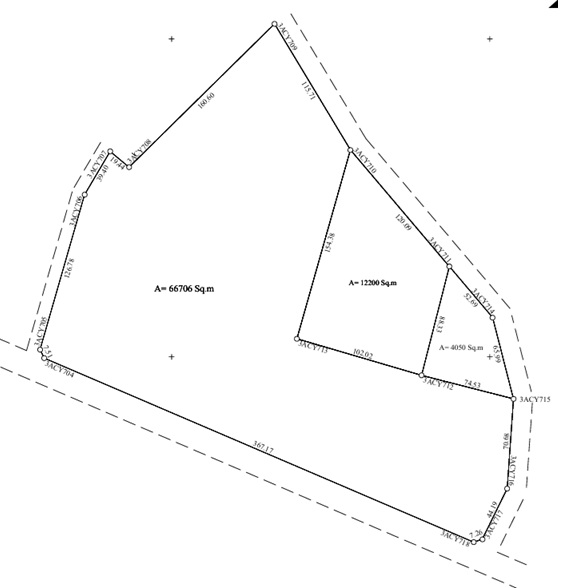

지난 6월 말, 탄자니아 중앙정부로부터 학교 부지의 새로운 측량도(Survey Map)를 최종 승인받았습니다. 현재 키감보니 구청에서 후속 행정 작업을 진행 중이며, 오는 8월 초에는 토지 등기부등본을 수령할 수 있을 것으로 예상합니다. 이번에 확정된 부지 면적은 16.48에이커로, 최초 계획했던 17.5에이커보다 약 1에이커가 감소했습니다. 줄어든 1에이커는 흙이 유실된 토지 부분입니다. 실면적이 축소됨에 따라 정부에 매년 납부해야 하는 토지 임대료(rent fee) 역시 비례하여 줄어들게 되므로, 재정 운영 측면에서는 오히려 긍정적인 결과로 판단하고 있습니다.

부지 경계선이 최종 조정되면서 교내 건물 배치 계획에도 일부 변동이 생겼습니다. 당초에는 4구간부터 6구간이 감싸고 있는 영역 내에 초등학교 건물을 건립할 예정이었습니다. 그러나 10구간에서 1~2구간을 연결하여 감싸는 영역의 면적이 축소되었고, 이에 따라 구조적 효율성을 고려하여 10구간과 1~2구간 연결 영역으로 초등학교 건물의 최종 배치 위치를 변경하여 건축하기로 결정했습니다

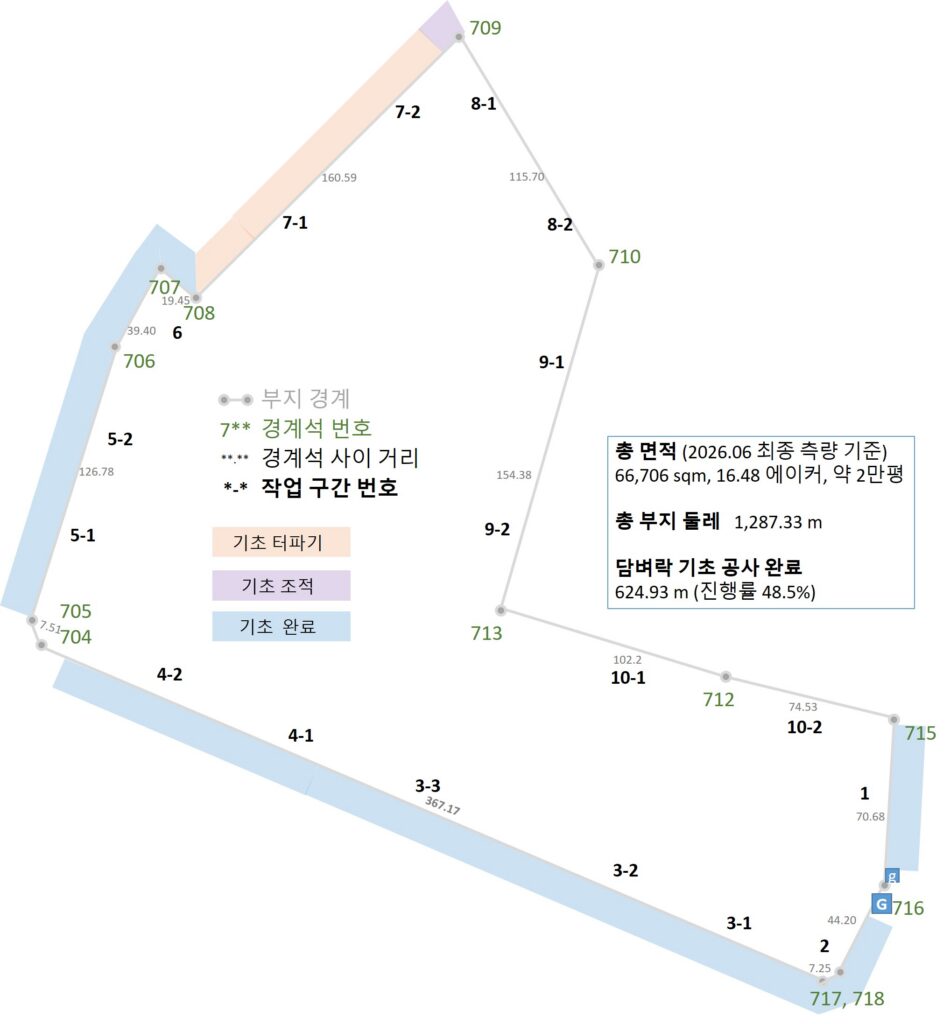

현재 건축 공정은 대지 경계를 둘러싸는 담벼락 공사를 중심으로 진행 중입니다. 6월 한 달간 4구간부터 5구간까지의 기초 콘크리트 타설 작업을 전면 완료했으며, 4·6구간의 격자형 기둥 상부 수평 콘크리트 타설 후 생긴 빈 공간을 벽돌로 채워 넣는 사춤 보강 및 외벽 의장 마감 작업을 마쳤습니다. 더불어 1구간과 2구간 사이에 위치한 진입로 자리에는 게이트용 콘크리트 기둥 3개소를 타설했습니다. 이로써 담벼락 총 길이 1,288m 중 625m 구간의 기초 공사를 마쳐 현재 약 50%가 진척되었습니다

다만 일부 구간은 현지 기후와 지형 여건에 따라 공사 일정을 조율하고 있습니다. 현재 8·9·10-1구간은 현장 내 무릎 높이까지 빗물이 차 있어 정상적인 기초 공사가 불가능한 상태입니다. 따라서 자연 배수와 지반 건조가 완료되는 11월경까지 해당 구간의 시공을 일시 유예하고 대기할 예정입니다. 마찬가지로 침수 상태인 7구간은 향후 2~3주 이내에 물이 빠질 것으로 예상됩니다. 현장 팀은 7구간의 물이 빠지기 전까지 대기하지 않고, 이미 기초 공사가 완료된 1·3·4구간의 기초 구조물 위에 본격적인 벽돌 조적(쌓기) 작업을 선행하여 진행할 계획입니다.



6월 세부 공정 상세 현황

  1. 구간별 기초 콘크리트 타설 완료
    • 4구간: 지형이 패여 기초 심도가 깊은 구간으로, 수평 및 수직 방향 콘크리트 타설 완료
    • 5구간: 약 65m 구간에 걸쳐 수평 및 수직 방향 기초 콘크리트 타설을 진행
  2. 거푸집 제작 및 자재 가공
    • 마린보드 자재 확보: 내구성이 높은 마린보드를 현장에 반입하여 규격별 기계 가공(밀링)을 완료
    • 거푸집 조립: 가공된 마린보드 모서리에 2×2 목재를 결합하여 콘크리트 타설용 거푸집 제작
  3. 구조물 및 외벽 마감 작업
    • 진입 게이트 기둥 시공: 1구간과 2구간 사이에 출입문 역할을 할 게이트용 컬럼(기둥, 규격: 약 1ft x 1ft) 설치
    • 기둥 상부 벽돌 사춤 및 의장 마감(4·6구간)
      • 격자 형태로 쌓은 기초 벽돌 기둥 위에 수평 콘크리트를 타설한 후, 맨 윗부분 양 끝에 생긴 빈 공간을 벽돌로 채워 넣는 사춤 보강 작업을 완료
      • 구조 안정성 확보 후, 외벽 벽돌 기둥에 조각 벽돌(파벽돌)을 부착하는 미관 마감 작업을 병행

7월 예정 공정

  1. 기존 구간 잔여 공정 및 상부 조적 작업
    • 5구간 마무리: 5구간 잔여 거리(약 60m)의 수평 방향 기초 콘크리트 타설을 마무리하고, 기둥에 조각 벽돌(파벽돌) 부착 작업 진행
    • 1·3·4구간 조적 공사: 이미 기초 콘크리트 타설이 완료된 1·3·4구간의 기초 구조물 위에 본격적인 벽돌 조적 작업을 착수 예정
  2. 7, 10-2구간 신규 공정 (현장 여건 및 자재 수급 연계)
    • 7구간 기초 공사: 현장 여건 조성 시, 7구간 기초 터 재정비(지반 고르기) 및 기초 벽돌 조적 작업 예정
    • 10-2구간 토공사: 벽돌 자재 수급 상황에 맞춰, 10-2구간 기초 터파기(굴착) 공사 착수 여부를 결정할 예정

6-7월 자재 및 재정 집행 현황

자재 수급 및 재고 현황
6월 주문 사용 내역 재고 7월 주문 예정
시멘트 6 42 64 100
철근 (40ft, 12mm) 189 60 229 없음
벽돌 (5인치) 없음 소량 파악 어려움 5,000
6월 예산 집행 내역
항목 탄자니아 실링 USD 원화
인건비 988,000 실링 2,662 $
(1$=2600 실링 기준)
3,994,000원
(1$= 1500원기준)
건축자재비 5,526,516 실링
운반비, 숙소비, 간식비 등 407,900 실링
합계 6,922,416 실링
6월 자재 주문 내역
  • 주요 자재: 철근 2톤, 마린보드 18 pc, 목재 2×2 64개
  • 부자재 및 소모품: 레드 혹사이드(red oxice) 8통, 바인딩 와이어(binding wire) 3 롤, 용접봉 2박스, 4인치 못 40kg, 시멘트 소량 등

☆ 스타벅스 아아 한잔 양보하면 방과후교실 10명의 아이들에게 공책과 볼펜을 후원할 수 있습니다.
☆ 방과후교실은 탄자니아 현지 구청과의 협업으로 아이들이 초등학교를 무사히 졸업할 수 있도록 지원하여 10대 초반의 임신과 탈선을 최소 10대 중반 이후로 지연시킬 수 있습니다.
