2026년 7월 학교 건축 보고(집행 내역 및 공정 현황)

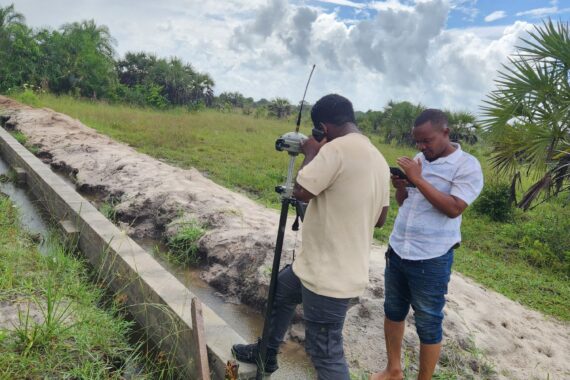

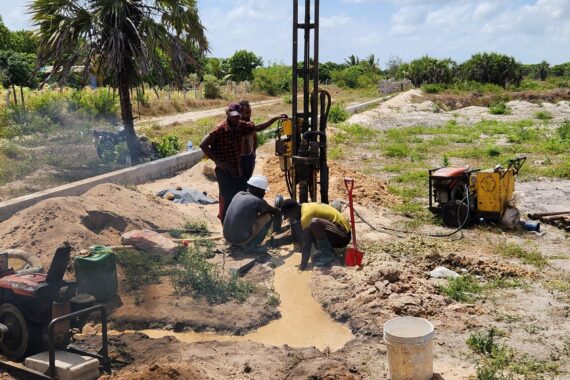

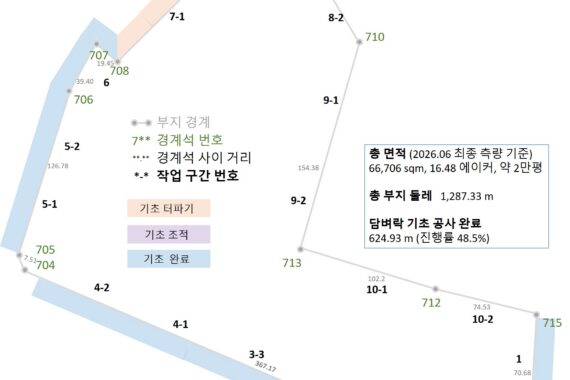

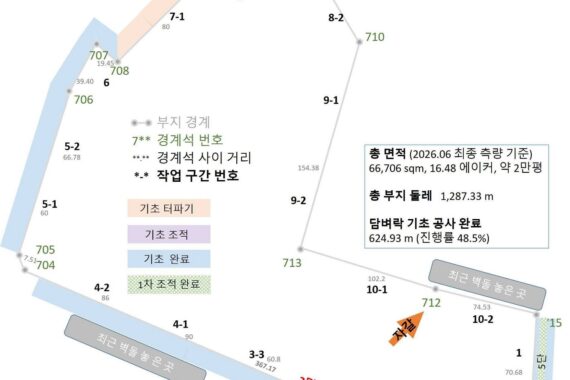

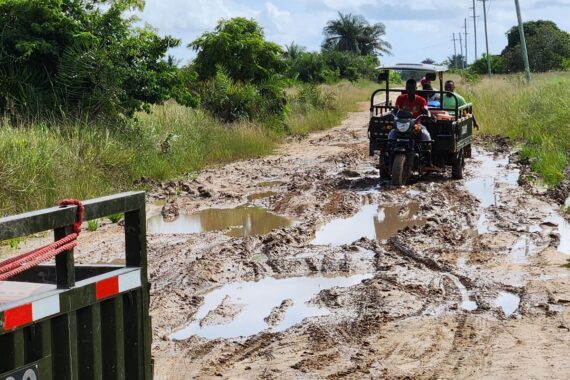

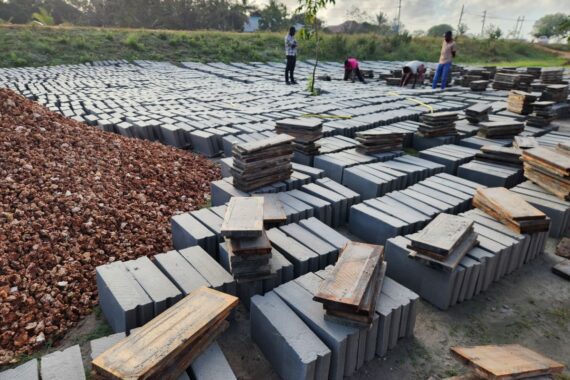

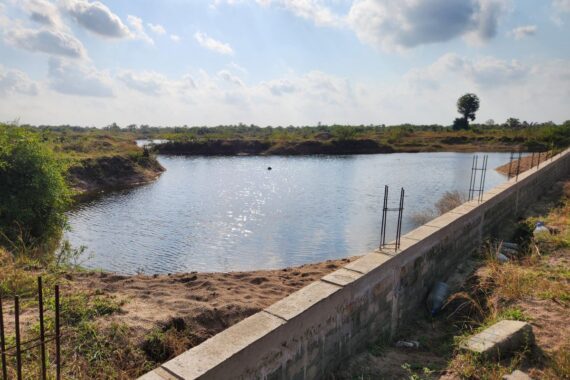

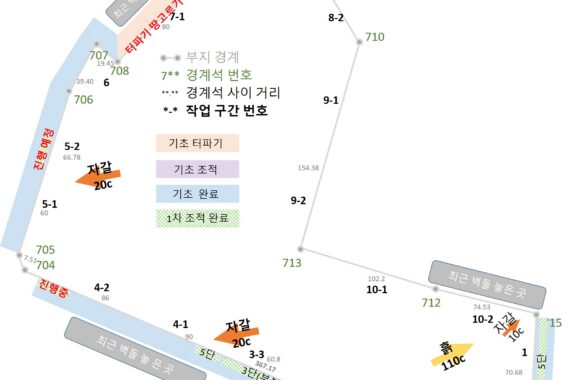

2026년 7월 건축 관련 집행 내역과 공사 진행상황 보고합니다. 먼저, 5-1 구간의 수평방향 콘크리트를 끝내고 기둥 안팎으로 조각벽돌을 붙였습니다. 이로써 1~6구간의 기초벽돌 및 기초 콘크리트를 끝냈고, 7~10구간의 기초가 남았습니다. 7월 초, 여전히 길 상태가 나빠 벽돌을 받을 수 없자, 작년에 쓰고 남았던 벽돌이 있던 1~3구간의 기초 위에 벽돌을 2~5단까지 쌓아 모두 소진했습니다. 벽돌 주문을 재개…
