우물을 파고 제너레이터를 두어 번 돌렸을까요. 비가 내리기 시작했습니다. 예년보다 마씨카(Masika, 대우기)가 조금 일찍 찾아오려는 모양입니다.

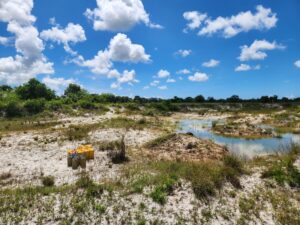

학교부지가 있는 펨바음나지 워드의 키창가니 마을은 해변과 가까운 낮은 지대입니다. 게다가 키감보니에서도 비가 유난히 잦은 지역이라 주변의 물이 자연스럽게 이쪽으로 모여듭니다. 실제로 키감보니 일대에 가뭄이 들어 10~30m 깊이의 우물이 말랐을 때에도, 키창가니 주변 우물들은 마르지 않는 모습을 보며 원래 물이 많은 지역이라는 것을 알 수 있었습니다.

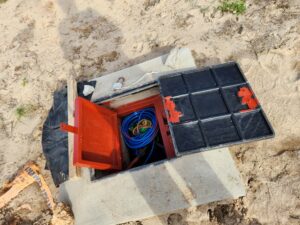

그동안 우리 부지의 지상에 고인 물을 건축용수로 사용해 왔고, 직접 우물을 사용하고 있던 것은 아니었기에, 건기가 깊어지면서 현장에 있던 물이 완전히 마르자 길 건너 이웃집의 큰 연못에서 물을 길어다 썼습니다. 그 물마저 바닥나자 툴리부와 키창가니 마을에서 물 배달 차량을 통해 물을 공급받았습니다만, 흙길을 통해 천리터 물을 받는게 너무 어려워서 결국 우물을 굴착했는데, 막상 우물을 파고 나니 기다렸다는 듯 비가 내리기 시작했습니다. 마씨카라니…

마씨카가 시작되면 부지의 낮은 지대에는 다시 물이 고이기 시작합니다. 이것은 장점도 있고, 동시에 단점도 있습니다.

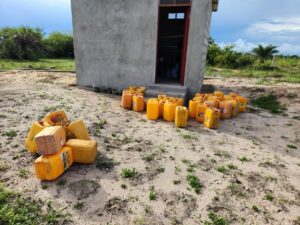

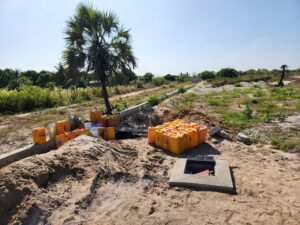

장점은 물을 구하기가 훨씬 쉬워진다는 점입니다. 주변 웅덩이에 고인 물을 바로 퍼다 사용할 수 있기 때문에, 제너레이터로 펌프를 돌려 우물에서 끌어올린 물을 땅에 묻은 탱크에 받은 뒤, 다시 이 물을 퍼서 20리터 물통에 나눠 담아 일꾼들에게 배달하던 수고를 줄일 수 있습니다. 또 콘크리트 작업 후 약 일주일 동안 계속 물을 뿌려줘야 하는 작업도 자연스럽게 생략할 수 있습니다. 우기에는 습도가 높고 비가 내려 시멘트가 천천히 마르기 때문에, 벽돌 사이의 시멘트가 보다 안정적으로 굳는 장점도 있습니다.

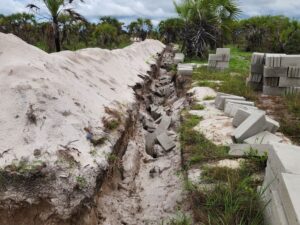

반면 단점도 분명합니다. 우선 벽돌이 속까지 빗물에 젖기 시작하면 운반 과정에서 표면이 쉽게 손상되어, 추가 운반 자체가 어려워집니다. 무엇보다 툴리부에서 학교부지로 들어오는 도로가 진창으로 변하면서 시멘트와 벽돌, 자갈, 철근 등을 실은 트럭의 현장 진입이 사실상 불가능해집니다. 또 기초 터를 파놓은 구간은 폭우 시 흙이 무너지기도 해 다시 퍼 올리고 정리해야 하는 경우가 발생합니다.

이를 대비해 우리는 올해 1~2월 두 달 동안 벽돌 약 7,000장을 미리 구입해 부지 곳곳에 분산하여 적재해 두었고, 시멘트 역시 백여 포대를 사전에 확보하여 재고로 보관해 두었습니다.

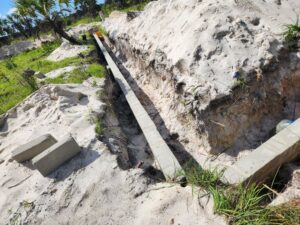

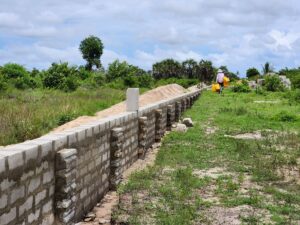

3월이 막 지난 현재, 담벼락 기초 공사는 약 50% 정도 진행된 상태입니다.

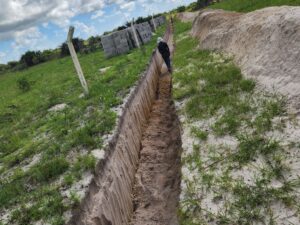

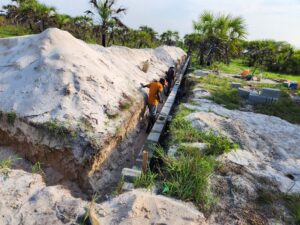

담벼락 기초 작업은 교실 건물 공사에 비해 훨씬 더 오랜 시간이 걸립니다. 교실 건물은 기초를 판 뒤 그 위로 벽돌과 콘크리트를 쌓아 올리면 되지만, 담벼락은 부지 둘레를 따라 긴 구간을 계속 파내며 수평을 맞춘 뒤에야 첫 벽돌을 놓을 수 있기 때문입니다. 첫 벽돌을 놓고 나면 그때부터는 비교적 빠른 속도로 공사가 진행됩니다. 게다가 우리 부지의 둘레는 약 1,200m에 달합니다.

이 과정에서 무엇보다 우선되는 것은 작업자의 안전이며, 우리 일꾼들이 다치지 않기를 바랄 뿐입니다.
